Manuel de RotoScheduler › Lire le tableau
Le jour de démarrage au plus tard de chaque commande
Décrit RotoScheduler 0.3.3 · vérifiée le 2026-10-19 D5
Chaque fiche d'ordre de fabrication porte une quatrième rangée, Start by (démarrer au plus tard le) : le dernier jour où la commande peut commencer et quand même finir à sa date d'échéance, compté comme si chaque machine sur laquelle elle peut être produite ne faisait rien d'autre. C'est un fait sur la commande et l'usine, et non sur le plan d'aujourd'hui.

Lire la rangée
| La rangée indique | Signification |
|---|---|
| Une date | Commencez au plus tard ce jour-là pour respecter la date d'échéance au rythme mesuré par l'application. |

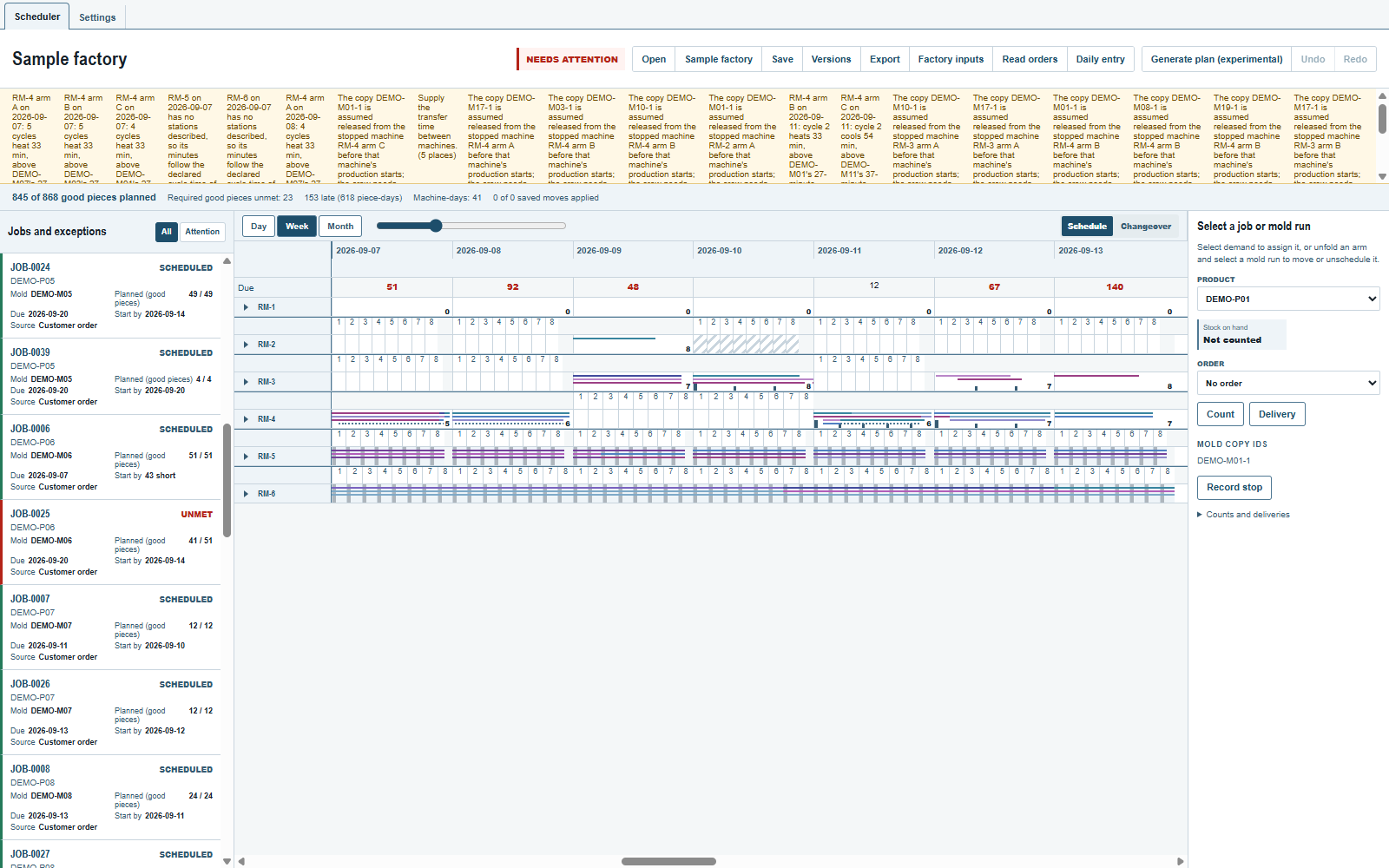

{count} short (nombre manquant) |
Même en commençant aujourd'hui, le rythme mesuré ne peut pas couvrir la commande; ce nombre de pièces reste non couvert. |
| Rien | La commande n'a pas de date d'échéance sous la forme simple YYYY-MM-DD, ou la question n'a pas pu recevoir de réponse pour ce plan. |

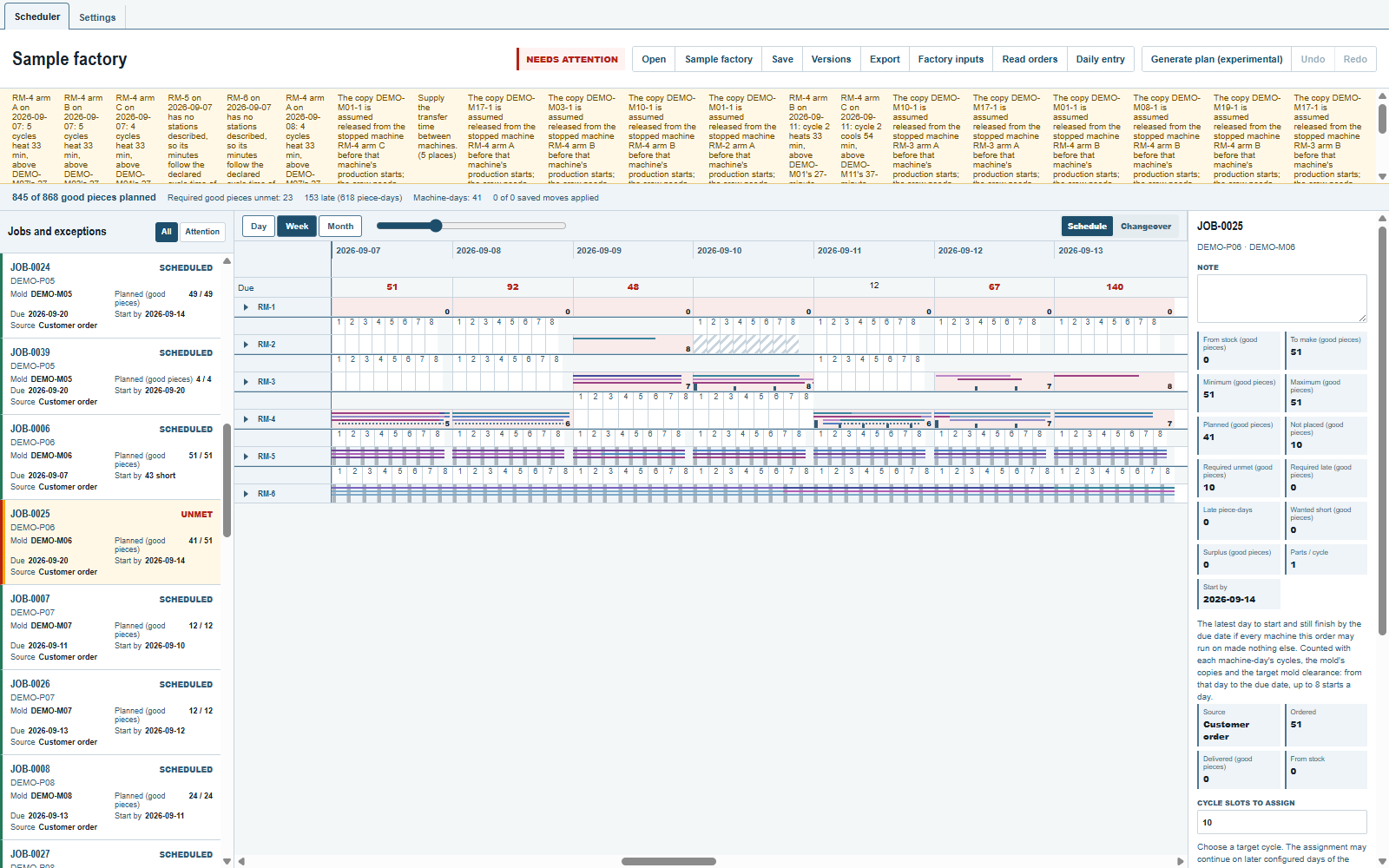

Sélectionnez la commande pour lire la même valeur dans le volet des détails, avec une explication d'une ligne :
- Couverte : « The latest day to start and still finish by the due date if every machine this order may run on made nothing else. Counted with each machine-day's cycles, the mold's copies and the target mold clearance: from that day to the due date, up to {count} a day. » (le dernier jour pour commencer et quand même finir à la date d'échéance si chaque machine sur laquelle cette commande peut être produite ne faisait rien d'autre; compté avec les cycles de chaque journée-machine, les exemplaires du moule et l'espace libre cible entre les moules : de ce jour à la date d'échéance, jusqu'à ce nombre par jour). Un plan qui compte en démarrages dit starts (démarrages) au lieu de pieces (pièces).
- Manquante, avec un jour où elle pourrait encore commencer : « … {count} cannot be finished by the due date even if every machine this order may run on made nothing else. The earliest day it can run is {date}. » (ce nombre ne peut pas être fini à la date d'échéance même si chaque machine permise ne faisait rien d'autre; le premier jour où elle peut être produite est cette date).
- Aucun jour utilisable : « … no machine-day on or before the due date can run this order. » (aucune journée-machine à la date d'échéance ou avant ne peut produire cette commande).
- Quand un bras n'a pas de dimensions enregistrées, l'explication ajoute « The mold's fit on an arm without dimensions is assumed, not measured. » (le fait que le moule tienne sur un bras sans dimensions est supposé, et non mesuré). L'exemple intégré ne le montre jamais : chacun de ses bras a des dimensions.

Comment le jour est compté
À partir de la date d'échéance de la commande, l'application remonte une journée-machine à la fois. Chaque jour, elle ajoute ce que le moule de la commande pourrait démarrer : les cycles de ce jour de chaque machine permise, le nombre d'exemplaires du moule qui tiennent sur ses bras, et l'espace libre cible entre les moules de l'usine. Le jour où le total cumulé atteint pour la première fois la quantité de la commande est le jour de démarrage au plus tard. La quantité est la cible du plan pour la commande (en démarrages quand le moule indique un taux de pièces bonnes), et non le nombre commandé brut.
Ce que le jour n'est pas
- C'est le meilleur cas, et non une promesse : il ne tient pas compte des autres commandes qui se disputent les mêmes machines.
- Il ne bouge pas quand vous modifiez le plan, parce qu'il décrit la commande et l'usine, et non l'arrangement; il est compté une fois pour le contenu du plan.
- Les pièces déjà faites ne sont pas soustraites.
- Deux commandes d'un même moule comptent chacune chaque exemplaire; les deux indiquent le jour d'une commande seule.
- Dans une très grande usine, le compte peut retarder un instant un déplacement en attente ou une vérification de place. S'il échoue, la rangée reste absente jusqu'à ce que le plan soit rouvert; aucune erreur n'est affichée.
Où regarder ensuite
- Quantités dues, jours fermés et changements de moule pour la rangée des quantités dues et les fiches.
- Les machines sur lesquelles une commande peut être produite : seules ces machines comptent.
Commentaires et questions
Les règles de l'application sont notre lecture de la physique; là où votre usine en sait plus, l'application change.
